投资考试辅导:投资实施精选单项选择题
来源:优易学  2010-1-7 14:33:02   【优易学:中国教育考试门户网】   资料下载   建筑书店

1,适用于招标人对技术、性能没有特殊要求的一般项目的评标方法是(  A  )
A,经评审的最低投标价法
B,综合评价法
C,最低评标价法
D,性价比法

2,工程施工招标评标时,重点是评审(  A  )
A,投&考试大&标报价
B,投标人的合格性
C,投标的有效性
D,投标的有效期

3,在建设项目合同各种方式中,其主要特点是由一个具有法人资格、有资质、有能力的总承包商承担项口的全部建设任务(可以包括设计和采购等),在项目建成后移交给建设项目业主进行生产运营的是(  A   )。
A,工程建设总承包
B,建设项目管理总承包
C,平行发包
D,阶段发包

4,实行建设项目从筹建到生产经营一体化管理的单位,即经主管财政机关批准,实行基建财务会计与企业财务会计并轨的企业,其建设项目财务会计管理应执行(  C  )。
A,《国有建设单位会计制度》(1995)
B,《基本建设财务管理规定》(2002)
C,《企业会计制度》
D,A和B

5,在建筑工程预算造价审核方法中审查全面、审查质量高、效果好的是(  A  )。
A,全面审核法
B,分部审核法
C,重点审核法
D,对比审核法

6,对已具备竣工验收条件的项目,(  B  )个月内不办理竣工验收和固定资产移交手续的,视同项目已正式投产,其费用不得从基建投资中支付,所实现的收入作为生产经营收入,不再作为基建收入管理。
A,2
B,3
C,4
D,6

7,债务资金是建设项目以负债方式获取的所需资金,筹集方式有(  B  )。
A,可转换公司债券
B,发行公司债券
C,吸收直接投资
D,发行股票

8,用横道图表示的建设工程进度计划,一般包括两个基本部分,即(  C  )
A,左侧的工作名称和右侧的横道线
B,左侧的横道线和右侧的工作名称
C,左侧的工作名称及工作持续时间等基本数据和右侧的横道线
D,左侧的横道线和右侧的工作名称

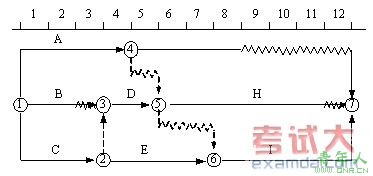

9,某工程双代号时标网络图如下,其中工作A的总时差和自由时差(  C  )

A,均为0
B,分别为1和0
C,分别为2和0
D,均为4

10,某项工作有两项紧前工作A、B,持续时间分别为3天和4天,最早开始时间分别是5天和6天,则本工作的最早开始时间是(  D  )。
A,5天
B,6天
C,8天
D,10天

11,在某工程网络计划中,已知工作M总时差和自由时差分别为7天和4天,监理工程师检查实际进度时,发现该工作的持续时间延长了5天,说明M的实际进度将其紧后工作的最早开始时间推迟(  B  )
A,5天,但不影响总工期
B,1天,但不影响总工期
C,5天,并使总工期延长1天
D,4天,并使总工期延长2天

12,按照《证券法》规定,公司公开发行股票,应该符合一定条件,但(  D  )项不属于其条件。
A, 具备健全且运行良好的组织机构
B,具有持续盈利能力,财务状况良好
C,最近三年财务会计文件无虚假记录,无其他重大违法行为
D,股份有限公司的净资产不低于人民币3000万元,有限责任公司的净资产不低于人民币6000万元

13,建设项目总投资中的(  A  )是总投资中最活跃、最敏感的部分,也是建设项目投资控制最核心最本质的部分。
A,固定资产投资
B,流动资产投资
C,无形资产投资
D,其他资产投资

14,(  B  )建立组织形式的优点是机构简单、关系明确、权力集中、命令统一、职责分明、决策迅速。
A,职能型
B,直线型
C,矩阵型
D,事业部制
