09年设备监理案例分析辅导:案例例题12
来源:优易学  2010-1-6 19:26:49   【优易学:中国教育考试门户网】   资料下载   建筑书店
背景:实施工程项目,在基础施工时,施工人员发现了有研究价值的古墓,工程师及时采取措施并按有关程序处理了该事件。

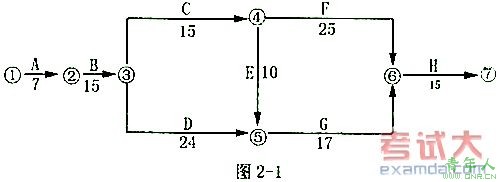

设备安装工程开始前,施工单位依据总进度计划的要求编制了如图2—1所示的设备安装双代号网络进度计划(时间单位:天),并得到了总监理工程师批准。

依据施工合同的约定,设备安装完成后应进行所有单机无负荷试车和整个设备系统的 无负荷联动试车。本工程共有6台设备,主机由建设单位采购,配套辅机由施工单位采购,各台设备采购者和试车结果见表2—1。

问题
1.设备安装工程具备试车条件时单机无负荷试车和无负荷联动试车应分别由谁组织试车?
2.请对B、C、D、E、F、H六项工作的设备安装及试车结果没通过的责任进行界定。
3.设备安装工程的计划工期和应批准顺延工期各是多少?应补偿施工单位多少费用?
4.C,D,E,F,G中哪些是关键工作?
1、答案,(共20分)
1.设备安%考试大%一级建造师%装工程具备试车条件时由承包商组织单机无负荷试车,由发包人组织联动无负荷试车。
2.B、C、E三项工作没通过的责任者是施工单位,其他几项工作没通过的责任者是建设单位。
3.应批准工期顺延4天,应补偿施工单位13万元。
4.C,E,G是关键工作.

责任编辑:wangpeng6151

文章搜索:
 相关文章
热点资讯
热门课程培训
