工程实务辅导:软土地基深基坑综合支护技术实例
来源:优易学  2011-3-24 12:06:37   【优易学:中国教育考试门户网】   资料下载   建筑书店

    摘 要:本文结合工程实例,介绍了周边场地狭小、软土地基的大型深基坑综合支护技术:采用钻孔灌注桩进行维护,水泥搅拌桩形成止水帷幕,坑内采用两层钢筋混凝土梁内支撑,并在角部予以加强。实践证明,该方法安全,经济,取得了较好的效果。
    一、工程概况
    某工程位于上海某市中心广场的东侧,总建筑面积约13420平方米,该工程地下二层, 地下室基础底板标高为-9.240m,基础为钻孔灌注桩。
    工程周边场地有限,基坑东侧为新市场,基坑西侧距老市场约19米,距围墙约11m;南侧为交通要道,距围墙约6米;北侧为天然河道,水面约为-2.000m,水深约3m,基坑距河边约20米;本工程场地地下水位埋藏较浅,基坑土层的主要物理力学性能见表 1二、基坑支护方案选择本工程开挖深度较深,土质条件差,场地较狭小,放坡及土钉墙施工方案不可行。经过分析比较。

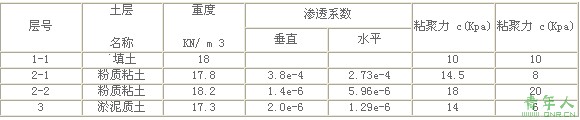

    表 1 土层的主要物理力学性能层号土层名称




    采用单排钻孔灌注桩结合钢筋混凝土内支撑型式作为基坑挡土结构;在钻孔灌注桩外侧设置单排水泥搅拌桩并相互搭接形成基坑防渗止水帷幕,同时又可防止淤泥的挤入。(图 1)

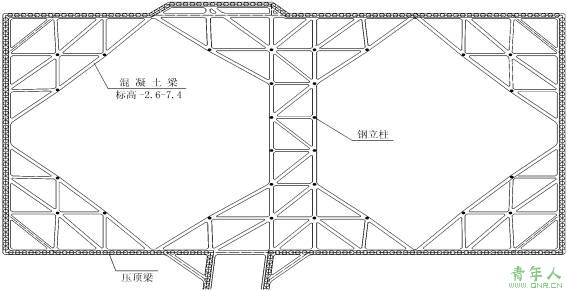

                                                      图 1 基坑支护平面布置图

    基坑四周采用单排Φ 1000钻孔灌注桩间隔1.3m,桩外围采用单排Φ600mm水泥搅拌桩相互搭接200mm形成止水带。钻孔桩顶加设压顶梁与桩形成整体。并在基坑开挖过 程中,分别在-2.6m和-7.4m标高处设置两道钢筋混凝土大角撑以及两道钢筋混凝土大对撑(图1)。从而有效控制围护桩的侧向变形,合理改善了围护桩 受力性能;同时在坑内钻孔桩底部布置水泥搅拌桩用于桩底加固(图2)更有效地控制基坑的变形,确保基坑的稳定。
