2A320000 建筑工程施工管理实务
2A320010 单位工程施工组织设计
2A320011 掌握单位工程施工组织设计的管理
1. 掌握施工组织设计的编制依据、主要内容。此考点在案例题背景中可能给出的是缺项。在问题中,请考生补充完整或挑出错项,出题有可能作为多选题出现。
【例题】
下列( )属于单位工程施工组织设计的编制依据。
A. 施工合同
B. 规划许可
C. 可行性研究报告
D. 地质勘察报告
E. 程序文件
【解析】施工组织设计的编制依据主要有施工合同,施工图纸,主要规范、规程,主要图集,主要标准,主要法规,地质勘察报告,企业的各项管理手册、施工工艺标准、程序文件等。宜用表格形式表达。
2. 掌握施工组织设计的编制、审批和交底程序,单位工程施工组织设计由项目技术负责人编制,项目负责人支持,项目经理部全体管理人员参加,企业主管部门审核,企业技术负责人或其授权人审批。此考点易出选择题,特别是编制人、参加人员、审核人、审批人等。
3. 掌握过程检查由企业技术负责人或相关部门负责人主持,企业相关部门、项目经理部相关部门参加,检查施工部署、施工方法的落实和执行情况,如对工期、质量、效益有较大影响及时调整,并提出修改意见。
4. 掌握施工组织设计的修改与补充程序:单位工程施工过程中,当其施工条件、总体施工部署、重大设计变更或主要施工方法发生变化时,项目负责人或项目技术负责人应组织相关人员对单位工程施工组织设计进行修改和补充,报送原审核人进行审核,原审批人进行审批后形成《施工组织设计修改记录表》,并进行相关交底。
5. 掌握施工部署包括的主要内容:
(1)项目的质量、进度、成本及安全目标;
(2)拟投入的最高人数和平均人数;
(3)分包计划,劳动力使用计划,材料供应计划,机械设备供应计划;
(4)施工程序;
(5)项目管理总体安排。
施工部署的各项内容,应能综合反映施工阶段的划分与衔接、施工任务的划分与协调、施工进度的安排与资源供应、组织指挥系统与调控机制。
此考点也可出多项选择题。
2A320012 掌握施工部署
掌握一般工程的施工程序:“先准备、后开工”,“先地下、后地上”,“先主体、后围护”,“先结构、后装饰”,“先土建、后设备”。应注意施工程序并非一成不变。随着科学技术进步,复杂的建筑、结构工程不断出现,同时施工技术也不断发展,有些施工程序会发生变化,但是不管如何变化,施工程序总的原则是,必须满足施工项目目标的要求。
施工部署必须解决施工进度目标的问题、主要工程施工顺序、主要施工方案的选择、主要机械设备的选择、劳动力投入计划、现场总平面布置等问题。
2A320013 掌握施工顺序和施工方法的确定
本条内容比较重要,施工顺序和施工方法选择得不合理,将直接造成施工进度滞后、施工过程投入的增加、施工质量更不易保证。
确定施工顺序时,主要考虑应满足工艺合理、保证质量、安全施工、充分利用工作面、缩短工期的要求。
考生应重点掌握各分部工程选择施工方法应注意的要点。
1. 土石方工程
(1)计算土石方工程量,确定土石方开挖或爆破方法,选择土石方施工机械。
(2)确定放坡坡度或土壁支撑形式和打设方法。
(3)选择排除地面、地下水的方法,确定排水沟、集水井或井点布置。
(4)确定土石方平衡调配方案。
2. 基础工程
(1)浅基础中垫层、混凝土基础和钢筋混凝土基础施工技术要求,以及地下室的施工技术要求。
(2) 桩基础的施工方法以及施工机械选择。
3. 砌筑工程
(1)砌体的组砌方法和质量要求。
(2)弹线及皮数杆的控制要求。
(3)确定脚手架搭设方法及安全网的挂设方法。
4. 钢筋混凝土工程
(1)确定模板类型及支模方法,对于复杂的工程还需进行模板设计及绘制模板放样图。
(2)选择钢筋的加工、绑扎、焊接和机械连接方法。
(3)选择混凝土的搅拌、运输及浇筑顺序和方法,确定混凝土搅拌振捣方法,选择设备的类型和规格,确定施工缝的留设位置。
(4)确定预应力混凝土的施工方法、控制应力方法和张拉设备。
5. 结构安装工程
(1)选择起重机械,确定结构安装方法和起重机械的位置或开行路线。
(2)确定构件运输及堆放要求。
6. 屋面工程
(1) 屋面各个分项工程施工的操作要求。
(2) 确定屋面材料的运输方式。
7. 装饰装修工程
装饰各分部工程的操作要求及方法。
2A320014 掌握危险性较大工程的专项施工方案
哪些工程制定专项施工方案?
1. 考生首先必须弄清楚哪些属于危险性工程,根据国家有关规定,对于达到一定规模、危险性较大的工程,需要单独编制专项施工方案。
(1)开挖深度超过5m(含5m)的基坑、槽支护与降水工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上的基坑支护与降水工程。
(2)开挖深度超过5m(含5m)的基坑、槽的土方开挖工程。
(3)各类工具式模板工程(包括:滑模、爬模、大模板等);水平混凝土构件模板支撑系统及特殊结构模板工程。
(4)现场临时用电工程。
(5)现场外电防护工程;地下供电、供气、通风、管线及毗邻建筑物防护工程。
(6)脚手架工程(包括:高度超过24 m的落地式钢管脚手架、各类工具式脚手架和卸料平台)。
(7)塔吊、施工电梯安拆工程。
(8)起重吊装工程。
(9)采用人工、机械拆除或爆破拆除的工程。
(10)其他危险性较大的工程(包括:建筑幕墙的安装施工、预应力结构张拉施工、大型设备安装施工、网架和索模结构施工、 6m以上的边坡施工及采用新技术、新工艺、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标准的施工)。
2.对于某些危险性较大工程的专项施工方案,施工企业需要按要求组织具有相应资历的专家组进行论证审查,审查通过后方可按方案组织施工。
(1)开挖深度超过5m(含5m)或地下室三层以上(含三层),或深度虽未超过5m(含5m),但地质条件和周围环境及地下管线极其复杂的工程。
(2)水平混凝土构件模板支撑系统高度超过8m,或跨度超过18m,施工总荷载大于10kN/㎡,或集中线荷载大于15kN/m的模板支撑系统。
(3)30m及以上高空作业的工程。
(4)城市房屋拆除爆破工程。
上述需进行方案论证的工程,考生需重点注意。
考生还需掌握上述危险性方案中主要应包括的内容,此部分考点易出多选题及案例题。
2A320015 熟悉施工平面图
考生应掌握施工组织设计平面图应包含的主要内容,此考点易出多选题。在平面布置中,应重点掌握塔吊等常用大型机械布置的原则,施工现场消防通道的设置规定,施工现场消火栓设置原则。此部分内容出题频率极高,考生应熟记相关数字指标。
【案例2A321015-2】
1.背景
某建筑工程位于市区,建筑面积22000 ㎡,首层平面尺寸为24m×120m,施工场地较狭小。开工前,施工单位编制了施工组织设计文件,进行了施工平面图设计,其设计步骤如下:布置临时房屋→布置水电管线→布置运输道路→确定起重机的位置→确定仓库、堆场、加工场地的位置→计算技术经济指标。施工单位为降低成本,现场设置了3m宽的道路兼作消防通道。现场在建筑物对角方向各设置了1个临时消火栓,消火栓距离建筑物4m,距离道路3m.
2.问题
(1)该单位工程施工平面图的设计步骤是否合理?正确的设计步骤是什么?
(2)该工程的消防通道设置是否合理?试说明理由。
(3)该工程的临时消火栓设置是否合理?试说明理由。
3.分析与答案
【分析】
本案例考核考生对现场施工平面图设计的熟悉程度。要求理解并掌握施工平面图的设计步骤,临时设施的布置要求。
【答案】
(1)不合理。合理的施工平面图设计步骤是:确定起重机的位置→确定仓库、堆场、加工场地的位置→布置运输道路→布置临时房屋→布置水电管线→计算技术经济指标。
(2)不合理。因为根据规定,消防通道宽度不得小于4m.
(3)不合理。根据规定消火栓间距不大于120m;距离拟建房屋不小于5m,也不大于25m;距离路边不大于2m.
2A320020 施工进度控制
掌握流水施工的概念、流水参数的种类和含义;流水施工的种类以及流水施工方式以及组织过程。熟悉双代号网络计划的应用程序、绘图规则、时间参数的含义和计算方法,以及双代号网络计划中的关键线路的判别方法。
双代号网络图,特别是双代号时标网络图,关于关键工作的确定、各工作时间参数计算。往年考试试题中,对于总时差、自由时差的计算出题频率极高,考生应特别关注。
在多次专业考试中,双代号网络图有时与合同索赔的案例题结合起来。
【案例2A320023-1】
1. 背景
某现浇混凝土水池工程施工的项目分解结果、工作持续时间及施工顺序见表2A320023-1.
某现浇混凝土水池工程各工序逻辑关系表 表 2A320023-1
本工作 | 挖土 | 垫层 | 材料准备 | 构配件加工 | 工作面 准备 |
支模、绑扎钢筋 | 浇混凝土 |
工作代号 | A | B | C | D | E | F | G |
紧后工作 | B | E、F | D | F | G | G | — |
工作持续时间(天) | 3 | 2 | 3 | 4 | 5 | 9 | 3 |
2. 问题
(1)绘制本工程的双代号网络计划图。
(2)指出本工程网络计划的线路、关键线路、关键工作和计划工期。
3.分析与答案
【分析】

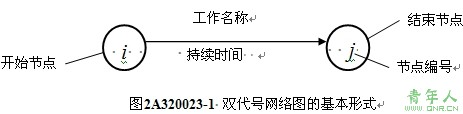

网络图是由箭线和节点按照一定规则组成的、用来表示工作流程的、有向有序的网状图形。网络图分为双代号网络图和单代号网络图两种形式,由一条箭线与其前后两个节点来表示一项工作的网络图称为双代号网络图;而由一个节点表示一项工作,以箭线表示工作顺序的网络图称为单代号网络图。双代号网络图由箭线、节点、节点编号、虚箭线、线路等五个基本要素构成。对于每一项工作而言,其基本形式如下。
根据实际案例绘制双代号网络图时首先进行逻辑关系分析,再分析工艺关系和组织关系。绘图顺序是:确定排列方式,决定网络图布局,从起点节点开始自左而右根据分析的逻辑关系绘制网络图,检查所绘网络图的逻辑关系是否有错、漏等情况并修正,按绘图规则完善网络图并编号。
【答案】

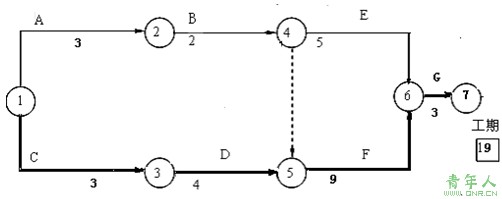

(1)本案例的网络计划见图2A320023-2.
图2A320023-2 某现浇混凝土水池工程双代号网络计划图
(2)本工程网络计划线路有:
①→②→④→⑥→⑦(13d);
①→②→④→⑤→⑥→⑦(17d);
①→③→⑤→⑥→⑦(19d)。
其中最长的线路为关键线路,即:①→③→⑤→⑥→⑦,如图中粗实线所示。关键工作为C、D、F、G工作,工期为19d.
【案例2A320023-2】
1.背景
某基础工程施工分为三个施工段,每段施工包括挖土方、做灰土垫层、砌基础三个施工过程,组织流水施工,项目分解结果、工作持续时间及施工顺序如表2A320023-2所示。
某工程工序逻辑关系及作业持续时间表 表2A320023-2
工作名称 | 挖1 | 挖2 | 挖3 | 垫1 | 垫2 | 垫3 | 基1 | 基2 | 基3 |
工作代号 | A1 | A2 | A3 | B1 | B2 | B3 | C1 | C2 | C3 |
工作持续时间(天) | 4 | 5 | 3 | 2 | 2 | 3 | 4 | 2 | 6 |
紧前工作 | — | A1 | A2 | A1 | A2、B1 | A3 B2 | B1 | B2、C1 | C2B3 |
2.问题
(1)根据项目的施工顺序,绘制本案例双代号网络计划图。
(2)计算本案例各工序的时间参数。
(3)判断本工程网络计划的关键线路,并说明原因。
3. 分析与答案
【分析】
双代号网络计划时间参数的计算包括:工作最早开始时间(ES)和工作最早完成时间(EF),工作最迟完成时间(LF)和工作最迟开始时间(LS),以及工作总时差(TF)和工作的自由时差(FF)的计算。通过工作总时差的计算,可以方便地找出网络图中的关键工作和关键线路。总时差为“0”者,意味着该工作没有机动时间,即为关键工作,由关键工作所构成的线路,就是关键线路。 关键线路至少有一条,但不见得只有一条。
【答案】

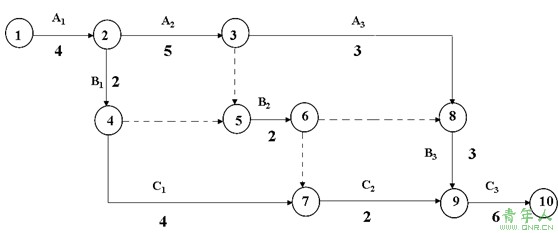

(1)本案例双代号网络计划图见图2A320023-3.
图2A320023-3 某工程基础工程施工双代号网络计划图
(2)本例的各工序时间参数的计算,见图2A320023-4.

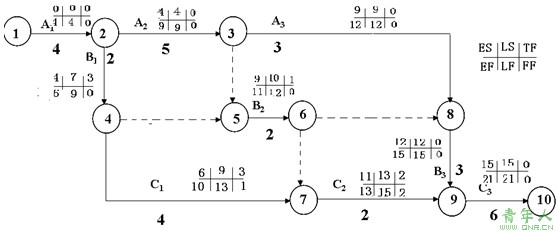

图2A314023-4 某工程基础工程施工双代号网络图的计算结果
(3)本例中的关键线路为①→②→③→⑧→⑨→⑩。因为工序A1、A2、A3、B3、C3的总时差均为0,是本工程的关键工作,将关键工作依次相连所形成的通路就是关键线路。
2A320030 施工质量控制
首先要掌握《建设工程质量管理条例》并要注意与《建筑工程施工质量验收统一标准》(GB50300-2001)及其他相关部分的验收规范相对照进行学习,并要通过书上的案例题掌握常用的验收方法、验收程序,避免考试答题时无从下手。
质量控制可以单独出考题,以往也有与技术、合同索赔的考点等结合起来的考题。因此掌握这部分有哪些考点是非常重要的。在增值服务中,我们将一些考点以选择题的形式列出,以便考生掌握。
