[问题1](3分)
在事件1中,你认为监理公司在监理规划编制方面是否有不妥之处?为什么?
[问题2](4分)
如果你是本项目的监理工程师,请指出事件2中的绘图错误(在以下选项中选择;错选则本题不得分;少选得部分分)。
A.节点编号有误 B.有循环回路 C.有多个起始节点
D.有多个终止节点 巳不符合给定逻辑关系
[问题3](9分)
根据事件3中确定的“进度控制程序”的实施原则,把下列进度控制的工作按照正确的顺序通过下面给出的框图联系起来(将工作序号恰当地填写到框图中),形成进度控制工作程序图。
①基本实现计划目标
②按进度计划组织实施
③承建单位编制工程总进度计划填写(工程总进度计划》报审表
④承建单位编制单体工程、或阶段作业进度计划,填写(项目进度分解计划报审表》
⑤总监理工程师审查
⑥总监理工程师签发监理通知指示承建单位采取调整措施
⑦严重偏离计划目标
⑧监理工程师对进度实施情况进行跟踪检查、分析
⑨承建单位编制下一期计划
试题五(15分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
[说明]
某企业拟建设一个面向生产管理的信息系统,以提高企业的生产管理水平。该项目的建设期为2年,运营期为7年。
在某工程咨询单位编制的项目可行性研究方案中,项目各年预计净现金流量(NCF)、
折现系数以及计算出的折现净现金流如下表所示(贴现率为10K)。建设单位要求监理对方案投资的可行性提出监理意见。
项目 |
建设期 |
投产期 | |||||||
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | |
净现金流 |
-380 |
-400 |
-9.00 |
272.86 |
272.86 |
272.86 |
272.86 |
272.86 |
747.86 |
折现系数 |
0.9091 |
0.8264 |
0.7513 |
0.6830 |
0.6209 |
0.5645 |
0.5132 |
0.4665 |
0.4241 |
折现净现金流 |
-345.46 |
-330.56 |
-6.76 |
186.36 |
169.42 |
154.03 |
140.03 |
127.29 |
317.17 |
[问题1](3分)
根据上表给出的数据,计算项目的净现值(保留小数点两位)并说明项目是否可行。
[问题2](2分)
根据上表给出的数据,计算项目的动态投资回收期。
[问题3](10分)
在信息工程建设项目中,投资理解成进行某项信息工程建设花费的全部费用,可以用下图(信息工程项目投资构成图)来描述信息工程项目的投资构成。请在信息工程项目投资构成图的空缺处填写恰当内容。
试题六(10分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
[说明]

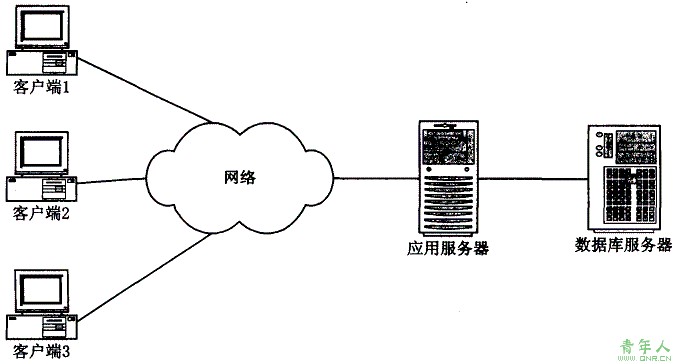

测试是信息系统工程质量控制的重要手段,某电子政务系统组件逻辑部署如下图所示,在系统建设完成之后,用户方提出对该项目进行负载压力性能测试,以验证系统是否满足负载压力性能需求。
[问题1](2分)
试说明该系统在应用环境下主要承受哪些类型的负载压力。
[问题2](2分)
简要描述进行负载压力测试的目的。
[问题3](6分)
假设该系统在大量用户并发访问时,某业务操作响应时间长,不能满足用户需求。
现欲通过负载压力测试对该系统做故障定位,应重点关注哪些系统组件性能,以及获取哪些关键性测试指标能够有效定位故障原因。
