09年监理工程师建设工程进度控制试题解析(三)
来源:优易学  2011-4-27 16:12:06   【优易学:中国教育考试门户网】   资料下载   建筑书店

11.对工程网络计划进行优化,其目的是使该工程()。
A.资源强度最低
B.总费用最低
C.资源需用量尽可能均衡
D.资源需用量最少
E.计算工期满足要求工期
[答案]B、C、E
[解题要点]网络计划的优化目标应按计划任务的需要和条件选定,包括工期目标、费用目标和资源目标。根据优化目标的不同,网络计划的优化可分为工期优化、费用优化和资源优化三种。

12.工程网络计划费用优化的目的是为了寻求()。
A.满足要求工期的条件下使总成本最低的计划安排
B.使资源强度最小时的最短工期安排
C.使工程总费用最低时的资源均衡安排
D.使工程总费用最低时的工期安排
E.工程总费用固定条件下的最短工期安排
[答案]A、D
[解题要点]费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。

13.为满足要求工期,在对工程网络计划进行工期优化时应()。
A.在多条关键线路中选择直接费用率最小的一项关键工作缩短其持续时间
B.按经济合理的原则将所有的关键线路的总持续时间同时缩短
C.在满足资源限量的前提条件下,寻求工期最短的计划安排方案
D.在缩短工期的同时,尽可能地选择对质量和安全影响小,并使所需增加费用最少的工作
E.在满足资源需用均衡的前提条件下,寻求工期最短的计划安排方案
[答案]B、D
[解题要点]选项A应该是当工期优化过程中出现多条关键线路时,必须将各条关键线路的总持续时间压缩相同数值;否则,不能有效地缩短工期。选项C、E是资源优化。

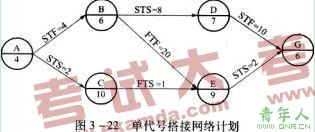

14.某工程单代号搭接网络计划如图3—22所示,节点中下方数字为该工作的持续时间,其中的关键工作有()。

A.工作A
B.工作B
C.工作C
D.工作D
E.工作E
[答案]B、E

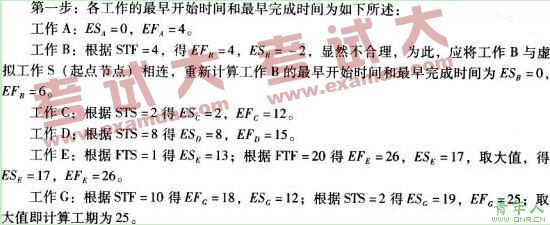

[解题要点]首先根据已知条件,算出各工作的最早开始时间和最早完成时间;第二步计算相邻两项工作之间的时间间隔;第三步利用相邻两项工作之间的时间间隔来判定关键线路。关键线路上的工作即为关键工作。

由于在搭接网络计划中,决定工期的工作不一定是最后进行的工作。因此,在用上述方法完成计算之后,还应检查网络计划中其他工作的最早完成时间是否超过已计算出的计算工期。经查,工作E的最早完成时间26为最大,故网络计划的计算工期是由工作E的最早完成时间决定的。为此,应将工作E与一个虚拟工作F(终点节点)用虚箭线相连,得到工作F的最早开始时间和最早完成时间为26。
第二步:计算相邻两项工作之间的时间问隔。
经计算只有工作B和工作E之间的时间间隔为0,而工作B是和一个虚拟的起始工作 S相连,而工作E是和一个虚拟的终点节点相连的,所以本图的关键工作为SBEF。关键工作为工作B和E。

15.在单代号搭接网络中,节点之间的箭线表示()。
A.工作
B.工作之间的逻辑顺序
C.工作之间的搭接关系
D.工作需要持续的时间长短
[答案]B、C
[解题要点]搭接网络计划一般都采用单代号网络图的表示方法,即以节点表示工作,以节点之间的箭线表示工作之间的逻辑顺序和搭接关系。

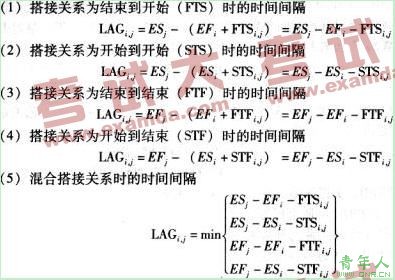

16.下列计算搭接网络中相邻两项工作的时间间隔公式正确的有()。
A.LAGi,j=ESj-EFi-FTSi,j
B.LAGi,j=ESj-EFi-STFi,j
C.LAGi,j=EFj-ESi-FTSi,j
D.LAGi,j=EFj-ESi-STFi,j
[答案]A、D
[解题要点]计算相邻两项工作之间的时间间隔为如下所述:

17.在搭接网络计划中,终点节点()。
A.只能有一个
B.其持续时间可能为零
C.其最早完成时间等于计算工期
D.可能是虚拟工作
[答案]A、B、D
[解题要点]在搭接网络计划中,终点节点一般都表示虚拟工作(其持续时间为零),只能有一个。
